草池鎮羅家村社區工程項目
草池鎮羅家村社區工程項目位于天府空港新城,占地約123畝,總建筑面積274000平方米,裝配率為50%。由5號、6號、7號、8號四個地塊組成,包含安置房、公租房、配套商業及總平工程。涉及給排水工程、電氣工程、弱電工程、通風空調工程等內容。

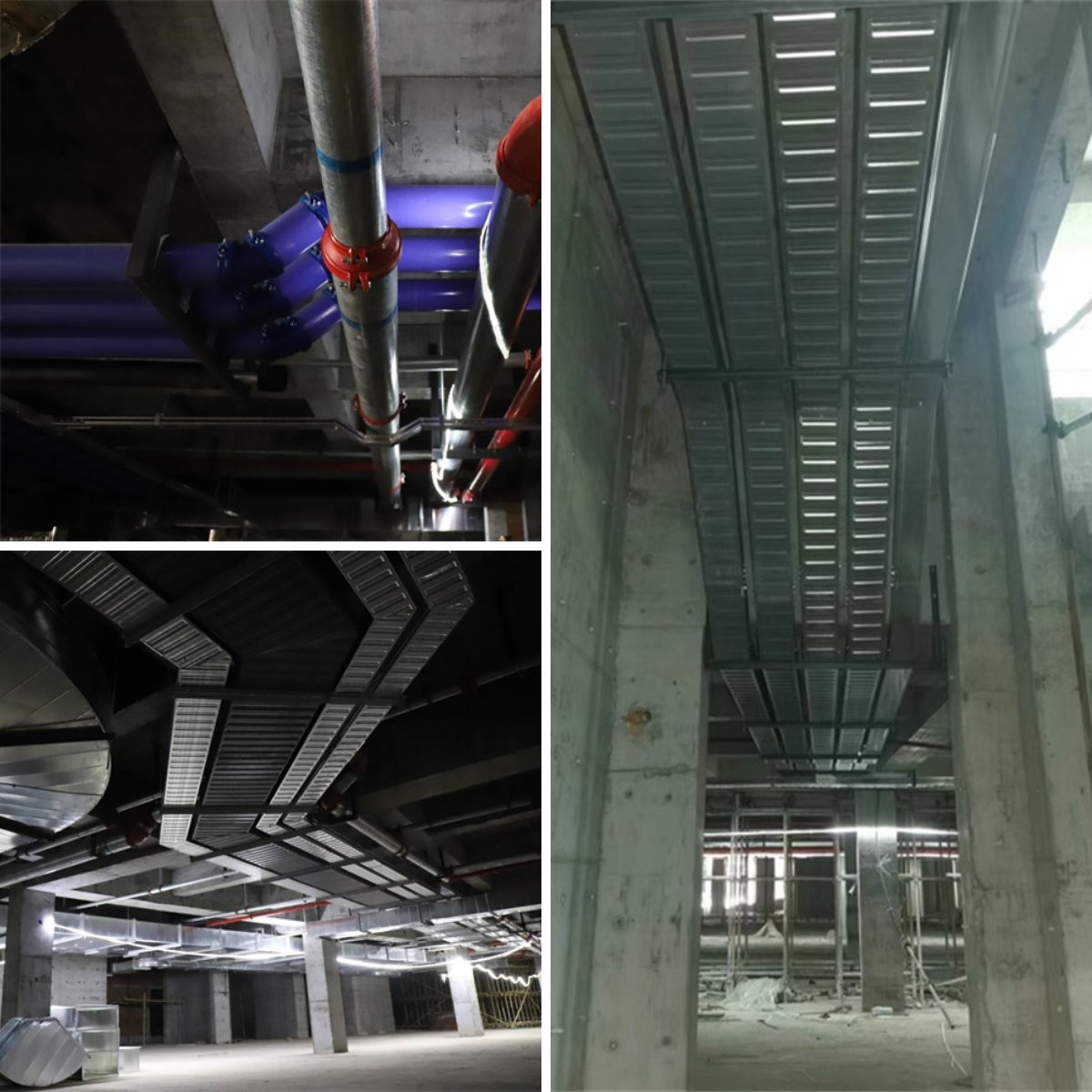

集團150天大會戰開展以來,項目部先后克服了高溫限電、交通道路封閉施工以及疫情影響,全體管理人員齊心協力,共同應對,采取了一系列措施,扎實推進施工生產進度。截至目前,5、6號地塊地上部分已進入二次配管和給水管道安裝,7、8號地塊地上部分正進行預留預埋,部分樓棟即將進入二配階段。各地塊地下室已進入大面積消防管道、橋架、風管安裝階段。項目電氣導管安裝已完成86%,消防主管安裝已完成84%,涂塑給水管安裝已完成46%,給水管安裝已完成40%,風管安裝已完成55%,橋架安裝已完成54%。
下一步,項目部將積極與設備廠家溝通協調,切實做好風機、柴油發電機、二次供水和電梯的進場施工。確保在剩下的43天中,切實做到“應搶盡搶”,為完成公司發展目標奮力拼搏。
簡陽市東城新區C9安置房項目
簡陽市東城新區C9安置房項目,總建筑面積約36.5萬平米,分為1-13號樓、門衛室及地下室,施工范圍為地上5-13樓及門衛室、地下3層的給排水、強弱電、防排煙、變配電及1-13號樓所有電梯安裝工程等內容。
150天大會戰開展以來,項目部以確保完成產值3000萬元為目標,通過組織疫情期間封閉施工,積極協調組織材料到場,順排工序,倒排工期,加強組織施工,密切和土建配合,加快推進施工生產。截至目前,5-13號樓及地下室預留預埋安裝已完成100%,戶內強電箱和弱電箱已完成100%,7號、12號、13號樓二次配管、水管、等電位箱安裝已完成100%,5號、6號、8號、9號、10號、11號樓已完成70%,公共區域給水管安裝5-13號樓已完成70%,5-13號樓井道及地下室橋架安裝已完成50%,地下室防排煙風管安裝已完成30%。
項目部年內計劃完成5-13號樓二次配管、水管、等電位箱、公區給水管、外墻排水、衛生間主管以及井道和地下室橋架的安裝,防排煙管道安裝完成90%,電梯安裝全部完成,力爭完成產值4000萬元。
資陽職業教育培訓基地項目
資陽職業教育培訓基地項目位于資陽高新區龍馬大道西側,占地約243.5畝,建設面積104700平方米。包括教育綜合樓、實訓中心、體育館、圖書館、車輛裝備庫、地下倉庫、室內訓練場及附屬建筑,包括強電工程、給排水工程、消防工程、空調工程、弱電工程等內容。
集團“150天大會戰,決勝千億華西”動員令發布以來,項目部克服疫情封控、拉閘限電等實際困難,在做好疫情防控的同時,積極協調調配生產物資,扎實推進安全生產。截至目前,教育綜合樓、實訓中心、車輛裝備庫、地下倉庫、室內訓練場已完成地下負一層和地上一層的橋架、給水官網、消防管網、空調水管網、防排煙系統的安裝。教育綜合樓、實訓中心2-5層橋架安裝已完成90%、給水官網安裝已完成70%、消防管網安裝已完成50%、空調水官網、防排煙系統安裝正在緊鑼密鼓進行中。
下一步,項目部將積極推動認質認價工作,在年底前完成空調,通風、防排煙閥件、高低壓的采購和設備進場工作,確保完成項目的任務目標,為決勝“千億華西”貢獻力量。
