華西安裝人心系白鶴灘水電站搬遷移民群眾,為早日實現移民群眾生活的正式供電,經過華西安裝公司上下的不懈努力,7月5日,完成了35千伏安,92.95公里的輸電施工任務。大崇遷建集鎮永久用電在通過會東縣國網電力公司檢查驗收后投入使用,大崇遷建集鎮移民在全縣遷建集鎮中率先告別了臨時用電。
上下協同,統籌謀劃。大崇遷建集鎮工程為遷建房安置項目,為白鶴灘水電站移民遷建的最大集鎮,建筑面積363534㎡,計劃安置人口6824人,1457戶,包含居民樓、幼兒園、廠房、文化室、衛生室、政府辦公樓等室外總坪安裝工程。為保證在庫區蓄水前完成電力復建工程,不影響庫區的生產生活,公司領導班子高度重視,實行駐點督導,在人力物力上給予了項目大力支持。相關職能部門協調指導,派人對接設計單位和當地政府,提前配合開展工作。

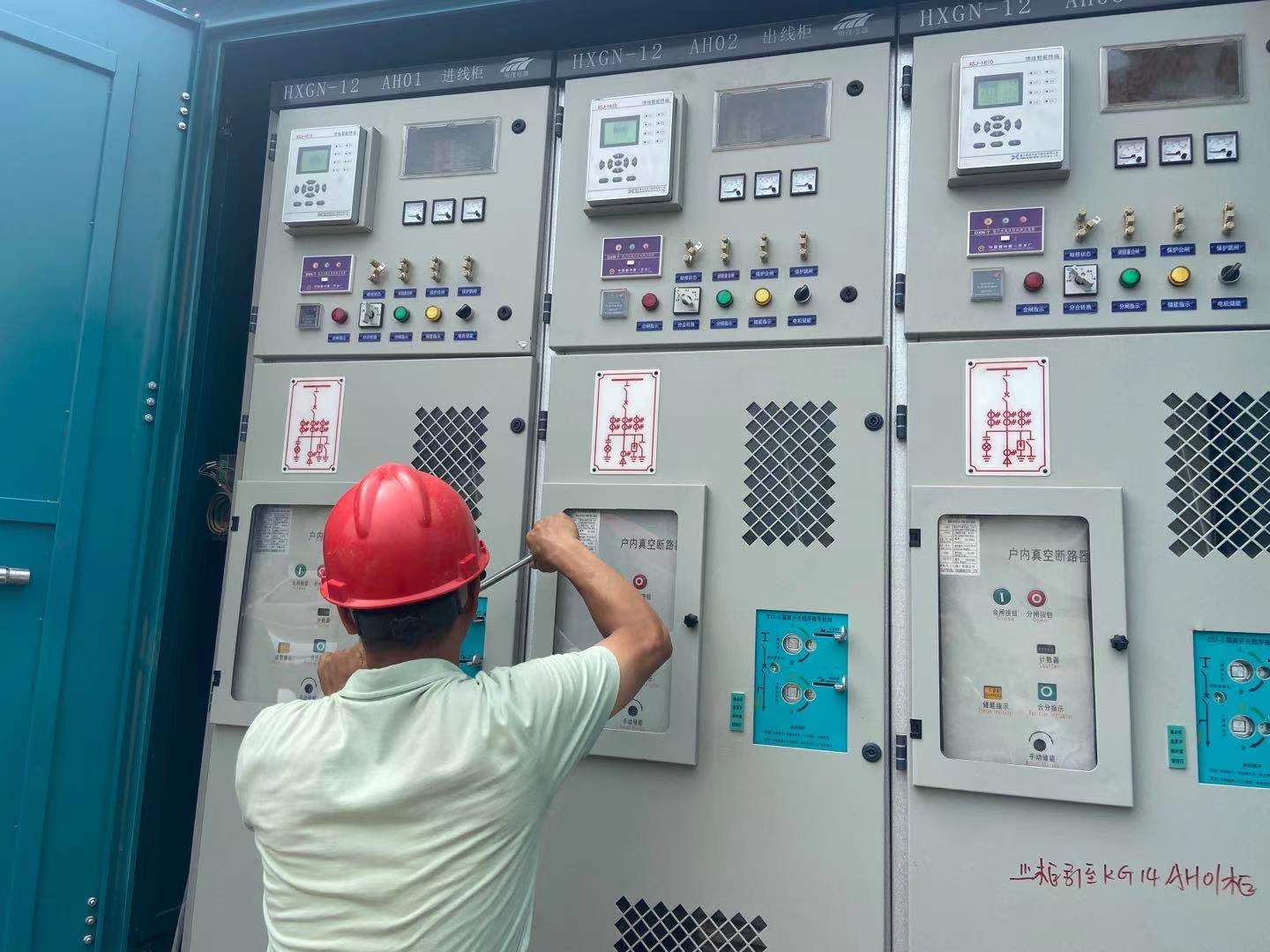

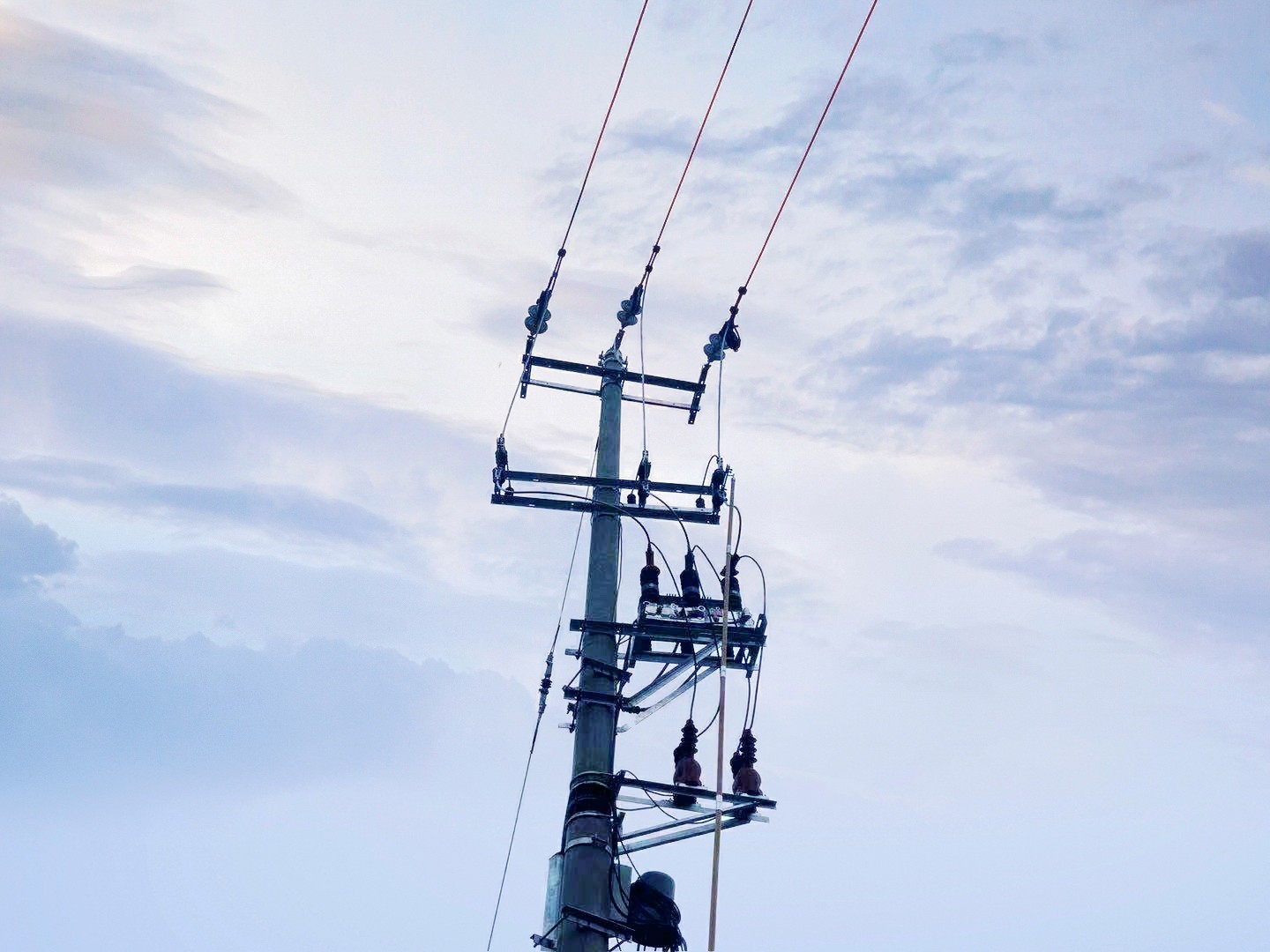

傾盡全力,攻堅克難。面對高溫、大風等不利施工環境,以及施工戰線長、點多面廣、材料運輸道路艱險、施工作業面陡峭、無施工用水用電等諸多施工困難,主動想辦法、謀措施。尤其在材料運輸方面,采取大型貨車運輸到集中堆放點、小型貨車與馬幫組合運輸到分散施工點的方式,解決了材料設備運輸困難的問題。項目部為此項工程投入各類機械設備100余臺,利用馬幫馬匹60余頭,較好地完成了遷建集鎮南北片區的11臺箱式變壓器、17個高壓分接箱、39臺低壓分支箱電纜、157臺室外電表箱、20835米室外電纜、229035米入戶線敷設等安裝,確保了大崇遷建集鎮電力復建施工節點任務。
大崇遷建集鎮永久用電的正式投入使用,標志著大崇遷建集鎮基礎設施進一步完善,移民安置群眾的生活得以保障。
(文/劉施婭 徐歡、圖/姚舜馨)
